화성 진안지구 개발로 주목받는 병점의 미래가치

화성 진안지구가 약 452만㎡, 3만4,089호, 계획인구 7만8,405명 규모의 대형 공공주택지구로 추진되면서 인접한 병점 생활권에도 관심이 이어지고 있다.

특히 진안지구는 경기도 화성시 진안동을 비롯해 반정동·반월동·기산동·병점동 일원에 걸쳐 조성되는 사업이다. 북쪽으로는 수원 영통·망포 생활권, 동쪽으로는 동탄과 용인 기흥, 남서측으로는 수도권 전철 1호선 병점역과 연결되는 위치다.

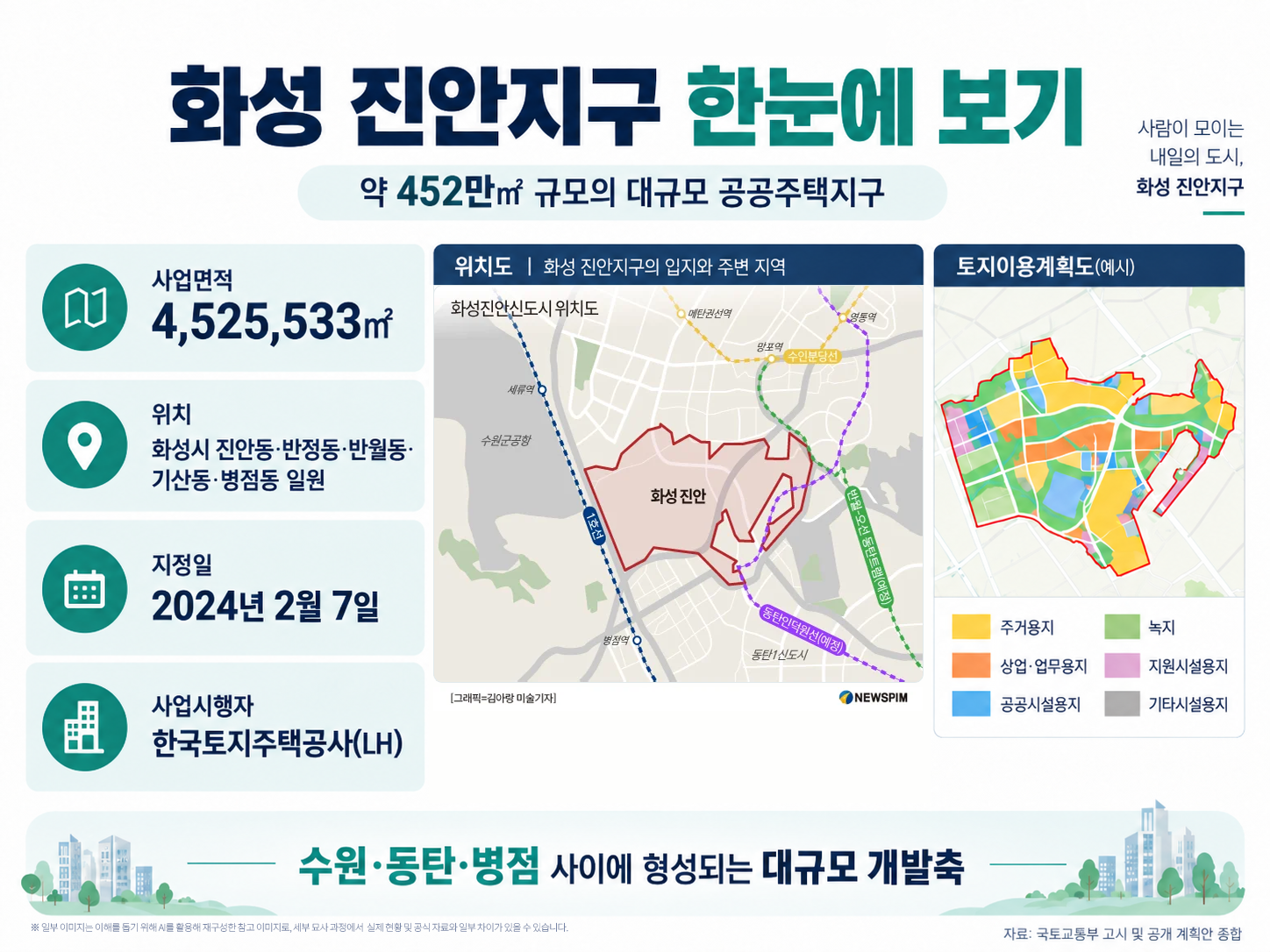

2025년 공개된 환경영향평가 초안에 따르면 화성진안 공공주택지구의 면적은 4,525,533㎡이며 총 34,089호에 78,405명의 인구를 수용하는 계획이다. 이 가운데 공동주택이 28,081호, 복합용지가 5,678호, 단독주택이 330호로 계획돼 있으며 사업기간은 2024년부터 2032년까지다.


3만4천호 주택만 들어오는 것이 아니다

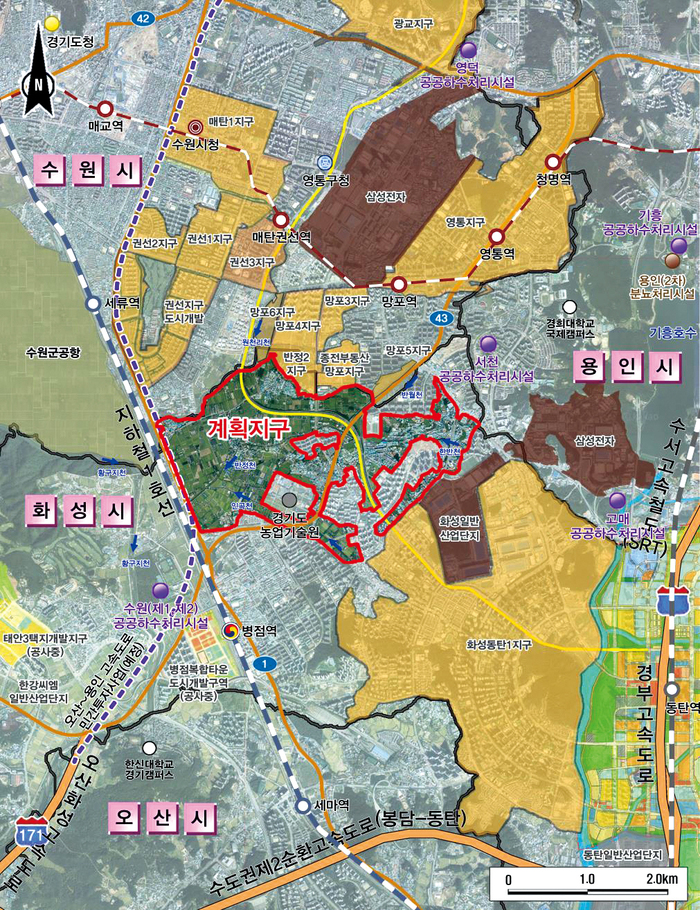

진안지구 위치도

진안지구의 규모를 볼 때 토지이용계획을 보면 사실상 새로운 도시 하나를 조성하는 수준에 가깝다.

공개된 계획안에는 약 161만㎡의 주택건설용지 외에도 약 50만㎡의 도시지원시설용지가 반영돼 있다. 여기에는 자족시설과 농업지원시설, 자족복합시설 등이 포함된다.

공원·녹지는 전체 사업면적의 약 25%인 113만㎡로 계획됐으며 유치원 4곳, 초등학교 5곳, 중학교 3곳, 고등학교 2곳 등 교육시설도 계획돼 있다. 문화시설과 커뮤니티시설, 체육시설 등도 포함돼 있어 주거단지를 넘어 생활기능과 자족기능을 함께 갖추는 방향으로 계획되고 있다.

화성 진안지구

LH가 2024년 진행한 도시기본구상 설계공모에서도 진안지구는 동탄권 신도시와 수원 권선·영통 지역 사이에 위치하고 있으며 병점역과 세류역 등 기존 수도권 전철망을 이용하는 있는 입지로 설명됐다.


화성 진안지구, 현재 어디까지 진행됐나

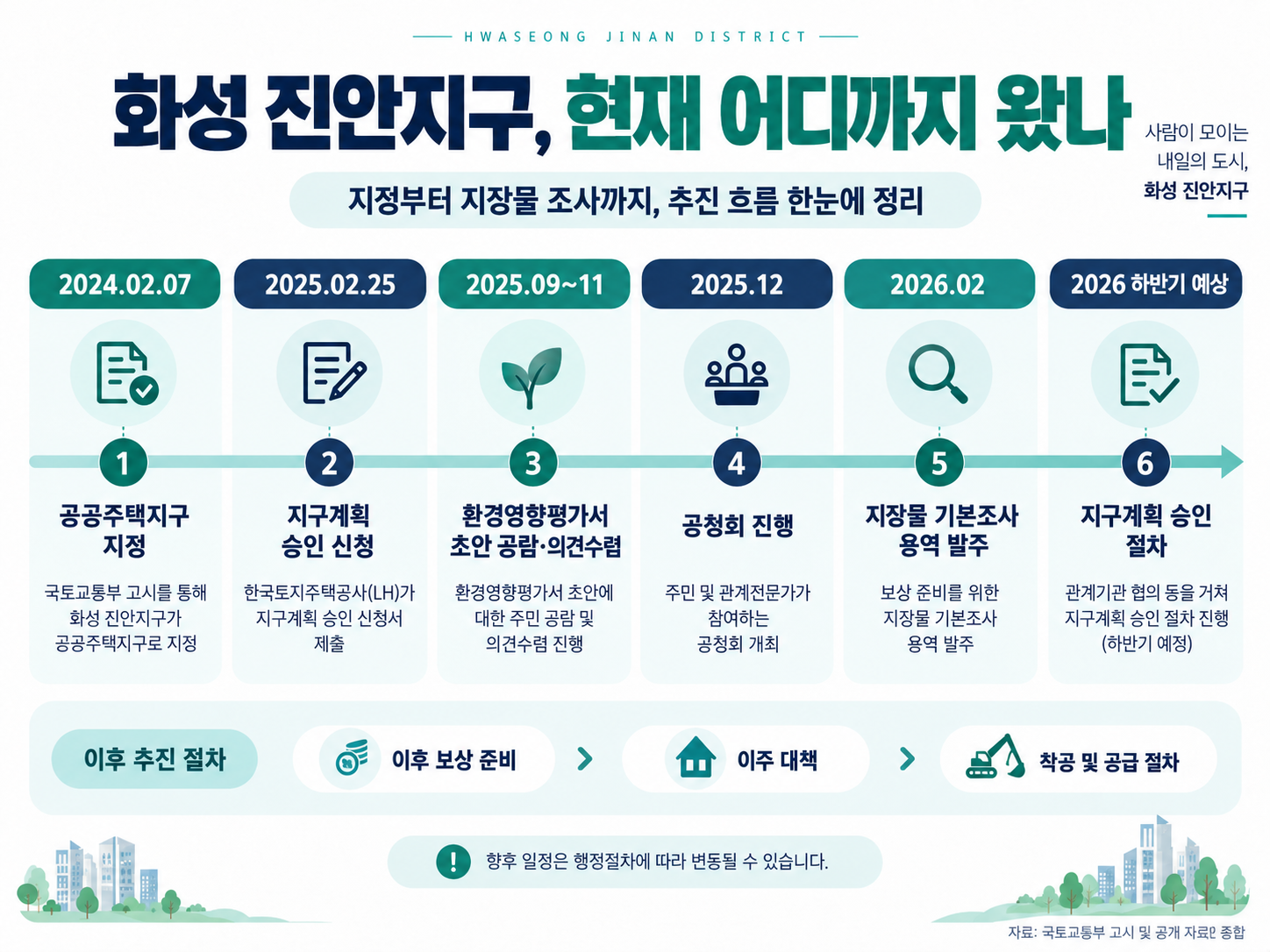

2024년 2월 7일 공공주택지구로 지정됐으며 2025년 2월 25일에는 지구계획 승인 신청이 이뤄졌다. 이후 환경영향평가 절차가 진행됐고 2025년 9월부터 11월까지 환경영향평가서 초안 공람과 의견수렴이 진행됐으며 같은 해 12월에는 공청회 절차도 이어졌다.

2026년 들어서는 보상을 위한 준비절차도 구체화되고 있다.

LH는 올해 2월 ‘화성진안 공공주택지구 지장물 기본조사 용역’을 1구역과 2구역으로 나눠 각각 발주했으며 두 사업 모두 낙찰 공고가 확인된다. 지장물 기본조사는 토지 위 건축물이나 시설물 등 보상 대상 물건을 파악하기 위한 절차라는 점에서 향후 보상절차를 준비하기 위한 실무단계로 볼 수 있다.

지난 3월 화성시의회에서는 화성도시공사 측이 진안지구 지장물조사와 지구계획 승인 절차를 설명하면서 지구계획 승인을 2026년 하반기로 예상한다고 밝혔다. 현 단계에서는 ‘지장물 조사가 진행되는 등 보상 준비절차가 진행 중’ 이라고 볼 수 있다.


보상과 이주, 병점 주택시장에도 영향이 있을까

환경영향평가 초안에서는 사업지구 내 지장물조사 결과 주택 208동과 근린생활시설 978동 등이 사업지구에 편입될 것으로 조사됐으며 건축물 철거에 따라 이주자가 발생할 것으로 예상돼 보상 및 이주대책이 필요하다고 명시하고 있다.

이 과정에서 기존 진안·반월·기산·반정 일대에 거주하던 주민 가운데 직장이나 자녀 교육, 가족관계, 기존 생활환경 등의 이유로 현재 생활권에서 크게 벗어나지 않으려는 수요가 나타날 가능성이 있다.

병점은 진안지구와 인접하면서 이미 아파트와 학교, 병원 등 주거 인프라가 갖춰져 있고 수도권 전철 1호선 병점역을 이용할 수 있기 때문에 적절한 인근 주거지역 가운데 하나로 평가된다.

또 기존 주택 철거 시기와 신규주택 입주시점 사이에 시간차가 발생할 경우에는 매매뿐 아니라 전세·월세 등 임시거주 수요가 주변지역에 나타날 가능성도 생각해볼 수 있다.


결국 중요한 것은 병점역이다

진안지구와 병점을 연결해 볼 때 가장 중요한 지점 가운데 하나는 병점역의 역할이다.

병점역

진안지구 주변에는 이미 여러 도시가 조성돼 있지만 광역 이동에서는 기존 철도역의 역할이 중요하다. 향후 경기남부광역철도 등 추가 광역교통망에 대한 이야기도 나오고 있지만 아직 구체적인 사업 단계로 보기에는 어려우며 대규모 철도사업은 계획 수립부터 실제 개통까지 상당한 시간이 필요하다.

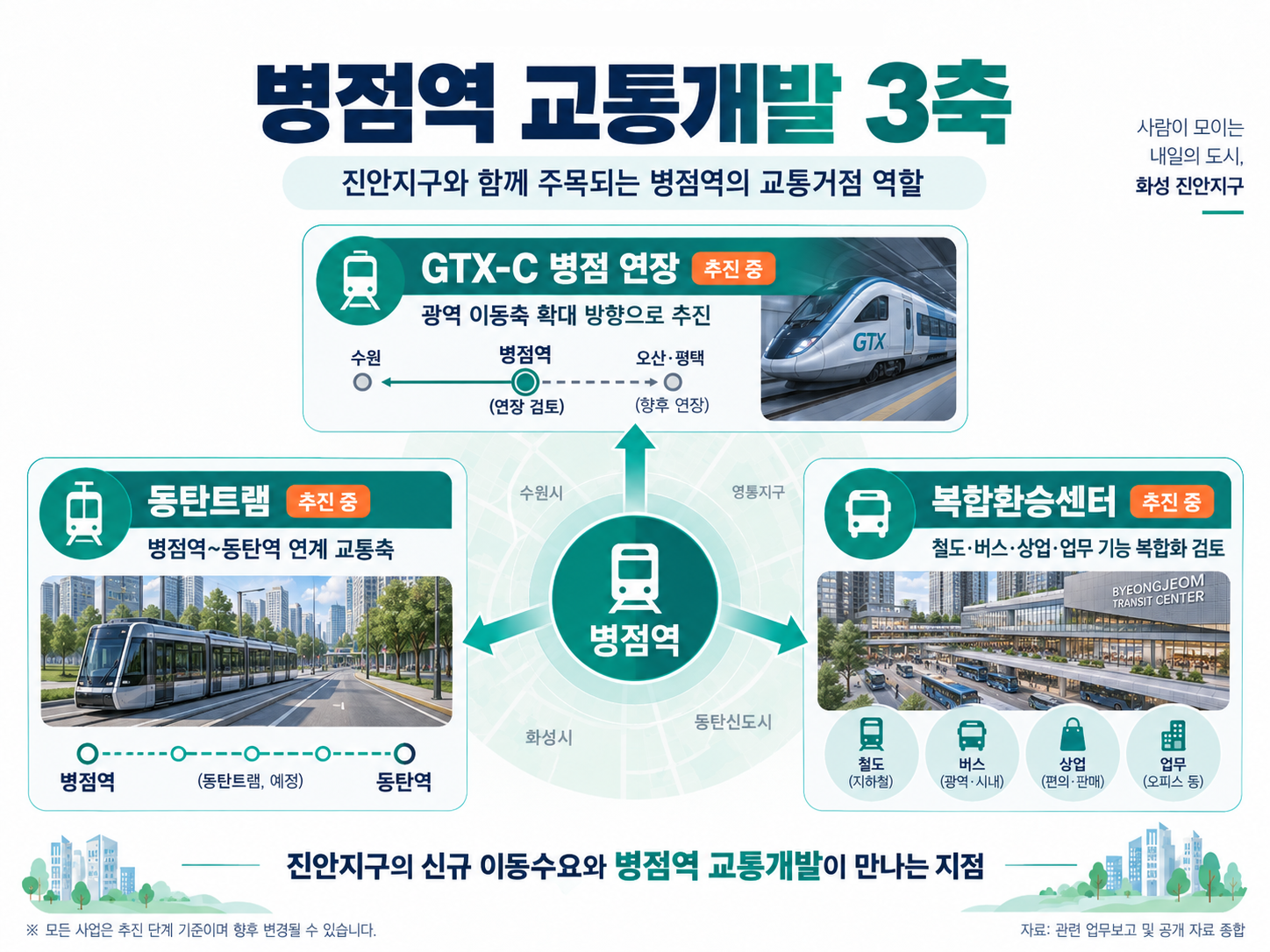

따라서 진안지구 개발 초기에는 인접한 기존 교통망을 어떻게 활용하느냐가 중요할 수밖에 없다. 이 가운데 병점역은 수도권 전철 1호선을 이용할 수 있는 데다 복합환승센터, 동탄트램, GTX-C 병점 연장 등 여러 교통개발이 동시에 추진되고 있어 주변 이동수요를 받아낼 수 있는 주요 교통거점으로 주목된다.

이런 점에서 진안지구의 주거·생활수요가 본격적으로 형성되기 시작하면 인접한 기존 철도망을 이용하려는 수요 역시 함께 늘어날 가능성이 있다. 그 과정에서 수도권 전철 1호선과 여러 교통개발이 맞물려 있는 병점역은 진안지구와 주변 생활권을 연결하는 교통거점으로서 중요성이 더욱 커질 수 있다.

병점역에 예정되어 있는 동탄 도시철도 동탄트램의 경우 화성시가 공개한 기본계획을 보면 병점역~동탄역~동탄 차량기지 구간은 17.8km로 계획돼 있으며 망포역~동탄역~오산역 노선을 포함한 전체 계획은 총연장 34.4km, 정거장 36개소, 차량기지 1개소 규모다. 동탄트램은 건설사 선정과 계약절차 등이 지연되면서 실제 공사 일정에는 변화가 생겼다.

최근에는 사업이 다시 구체적인 공사 단계로 이동하고 있다. 화성특례시는 2026년 9월 4일 DL이앤씨 컨소시엄으로부터 동탄 도시철도 건설공사 1단계의 기술제안서와 우선시공분 실시설계도서를 접수했다고 밝혔다. 시는 건설기술심의위원회 심의를 거쳐 적격 여부를 평가한 뒤 10월 중 계약 후속절차를 진행하고 연내 우선시공분 착공을 추진할 계획이다. 공사 기간은 철도종합시험운행 8개월을 포함해 착공일로부터 53개월로 계획되어 개통 시기는 2031년 12월로 예상된다.

병점역 복합환승센터는 기존 계획상 ‘환승센터’였던 병점역을 교통시설뿐 아니라 업무·상업·문화 등 복합기능을 담을 수 있는 ‘복합환승센터’로 상향하는 사업이다. 화성시는 앞서 타당성평가 및 개발계획 용역을 실시하고, 그 결과를 토대로 상위계획에 병점역을 복합환승센터로 반영하는 절차를 추진해왔다. 복합환승센터로 전환될 경우 버스와 철도를 갈아타는 공간을 넘어 민간사업 참여와 복합시설 도입까지 검토할 수 있다는 점에서 기존 환승센터 계획과 차이가 있다.

최근 추진상황으로 2026년 7월 화성시의회 업무보고에서 화성시는 2026년 하반기 병점역 환승센터를 복합환승센터로 상위계획에 변경 고시, 이후에는 투자심사와 사업시행자 지정, 복합환승센터 지정 등의 후속 행정절차를 밟을 계획이라고 밝혔다. 화성시는 기존 시유지 위주의 개발구상에서 더 나아가 철도 선상부지까지 활용할 수 있는 복합개발 가능성도 별도로 검토하고 있다. 이를 위해 2026년 예산에는 병점역 복합환승센터 철도 선상부지 타당성평가 및 개발계획 관련 용역비도 반영됐다.

GTX-C 병점 연장노선은 화성시의회 2026년 3월 업무보고에서 국토교통부의 타당성 검증과 지방행정연구원의 타당성조사가 완료됐으며 2026년 국토교통부 사업승인과 행정안전부 투자심사 완료를 목표로 추진 중이라고 설명했다. 이어 7월 업무보고에서도 국토교통부 타당성 검증이 완료된 상태에서 2026년 국토교통부 사업승인을 목표로 하고 있다는 추진방향이 다시 확인됐다.

GTX-C 병점 연장은 현재 타당성 검증을 거쳐 사업승인을 추진하는 단계다. 화성시는 관련 행정절차를 이어가고 있으며 향후 사업승인과 투자심사, 설계·인허가 등 후속 절차를 거쳐야 한다.

즉 진안지구 개발은 주변 주거·이동수요를 확대하고 이러한 수요가 병점역을 중심으로 추진 중인 교통개발과 연계되면서 병점 생활권의 범위와 교통거점 기능을 키우는 방향으로 작용할 가능성이 있다.


오산 헤리티지 자이에서 진안지구를 주목하는 이유

진안지구의 보상·이주 과정에서 나타날 수 있는 주변 주거수요 변화와 약 7만8천명 규모의 계획인구가 형성할 장기적인 배후수요, 여기에 병점역 복합환승센터와 동탄트램, GTX-C 병점 연장 추진 등은 각각 별도의 사업과 변수다.

다만 이러한 개발과 교통사업이 장기적으로는 진안지구와 병점역, 동탄과 수원을 잇는 생활권의 연결성은 지금보다 한층 강화된다. 특히 보상과 이주를 계기로 주거수요 변화가 나타나고 이후 대규모 계획인구와 기존 교통망이 맞물리면서 병점역을 중심으로 한 배후생활권의 범위가 넓어질 수 있다는 점은 앞으로 주목해볼 부분이다.

여기에 주택을 선택하는 시점의 차이도 함께 살펴볼 필요가 있다. 오산 헤리티지 자이는 2029년 입주가 예정된 신축 아파트인 반면 진안지구는 대규모 택지개발 특성상 보상과 조성, 주택 공급과 입주까지 장기간에 걸쳐 단계적으로 진행될 가능성이 높다.

따라서 현재 병점역 생활권에서 신축 주거지를 먼저 확보한 뒤 거주하면서 향후 진안지구의 주택 공급과 생활인프라 조성 상황을 지켜보고, 중장기적으로 진안지구 내 신규 주택으로 주거지를 옮기는 이른바 ‘갈아타기’까지 선택지에 둘 수 있다는 점에서도 두 지역의 시기적 관계를 살펴볼 만하다. 반대로 진안지구의 개발이 본격화될수록 병점역 생활권 자체의 주거·교통·상업 인프라가 함께 확대된다면 기존 주거지를 유지하는 선택 역시 가능하다.

결국 어느 한쪽의 가치가 다른 한쪽을 대체한다기보다 오산 헤리티지 자이 입주 → 병점역 생활권 변화 확인 → 진안지구 개발 및 공급 진행 → 향후 거주 유지 또는 신규 주택으로의 이동을 판단하는 시간적 여유가 존재한다는 점이 중요한 부분이다.

오산 헤리티지 자이 역시 확대되는 병점역 생활권에 위치한 신축 대단지라는 관점에서 진안지구를 비롯한 주변 개발계획과 교통망의 진행 상황을 함께 살펴볼 필요가 있다.

※ 본 내용은 2026년 9월 기준 LH, 국토교통부, 화성특례시, 환경영향평가 공개자료 등을 토대로 정리했으며 화성진안 공공주택지구의 지구계획, 세대수, 기반시설 및 교통계획은 향후 관계기관 협의와 인허가 과정에서 변경될 수 있습니다.
